耐火澆注料施工需要注意的事項,下面我們一起來了解下:
一、施工前期需知道的細節
1、嚴格控制加水量,冬天施工環境,溫度須大于5℃,并且有一定的防凍措施。
2、耐火澆注料須采用攪拌機混料,嚴禁人工攪拌。
3、錨固件須加膨脹冒或涮瀝青漆。
4、本產品嚴禁與其他的澆注料混合使用。
二、施工要點
1、制模:用鋼板或硬木板制成,鋼板涂模劑(油),木板涂防水漆,應做到不漏漿,并且有好的強度。
2、攪拌:用攪拌機攪拌,先將耐火澆注料倒入攪拌機內,并取出添加劑一起加入,先干混2-3分鐘后加水混合3-5分鐘,加水量不宜多也不宜少。
3、振搗:倒入模內的澆注料,立即搗打不得漏到某個位置,也不能同一位置搗打,以避免澆注料出現離析和孔洞,攪拌好的澆注料須從加水到用完在20-30分鐘之內,初凝料要摒棄。
4、養護:待澆注料表面干燥后,并達到70%強度后,方可拆模具,時間為24小時,養護時間為48小時。
5、烘爐:根據不同牌號和澆注料襯體厚度及其氣候狀況,用戶須確保足夠的烘烤時間72小時。
三、施工前的準備及其嚴格檢查內容如下:
準備好澆注料施工設備,現場清理干凈;施工機具、設備完好;錨固件材質、尺寸、布置及其焊接質量與周圍耐火磚的失水預防措施;使用前,預試驗澆注料是否失效;水質應該達到飲用水標準;上述驗收合格,并確保不間斷施工的條件下,可以開始施工工作。
耐火澆注料施工需要注意什么
耐火澆注料施工是一個復雜的過程,需要嚴格遵守相關的施工標準和注意事項,以確保施工質量和耐火澆注料的使用壽命。以下是耐火澆注料施工時需要注意的關鍵點:
1. 錨固件與模板
- 錨固件材質:錨固件通常采用耐熱不銹鋼1Cr18Ni9ti材質,高溫區域(1280℃以上)則采用Ocr25Ni20材質。錨固件兩側要求滿焊,焊接要牢固,表面要涂刷一層1-2mm厚的瀝青漆或以膠帶包裹,以抵消其在高溫下的膨脹應力。
- 模板處理:模板應做好防水處理,表面應光滑,并在其表面涂刷瀝青或機油,也可貼一層油氈紙,防止其吸收澆注體中的水分,同時便于拆模。模板接縫處應密實,防止出現漏漿現象。
2. 攪拌與加水
- 施工場地和攪拌容器:施工場地和攪拌容器(強制式攪拌機)要求清潔無雜物,不得有石灰、砂粒等雜物混入澆注料中。澆注料采用機械攪拌,嚴禁不同號的澆注料混合使用。
- 加水量控制:加水量對澆注料的質量有很大影響,一般在5%-8%之間。二次加水時應慢慢加入,防止水量過多。施工用水應為干凈的飲用水(pH值在6.5-7.5之間)。
- 攪拌時間:每包澆注料中的小袋粉料需預先混合1-2分鐘,混合均勻后才可加水攪拌。每次攪拌澆注料的重量應控制在150-200公斤,攪拌5分鐘左右直至泛漿,滿足澆注料使用要求。澆注料加水攪拌后在15分鐘內用完(從加水時算起),在規定時間內沒有用完的或已經結硬的澆注料,不能再加水攪拌和重復使用,要堅決棄去。

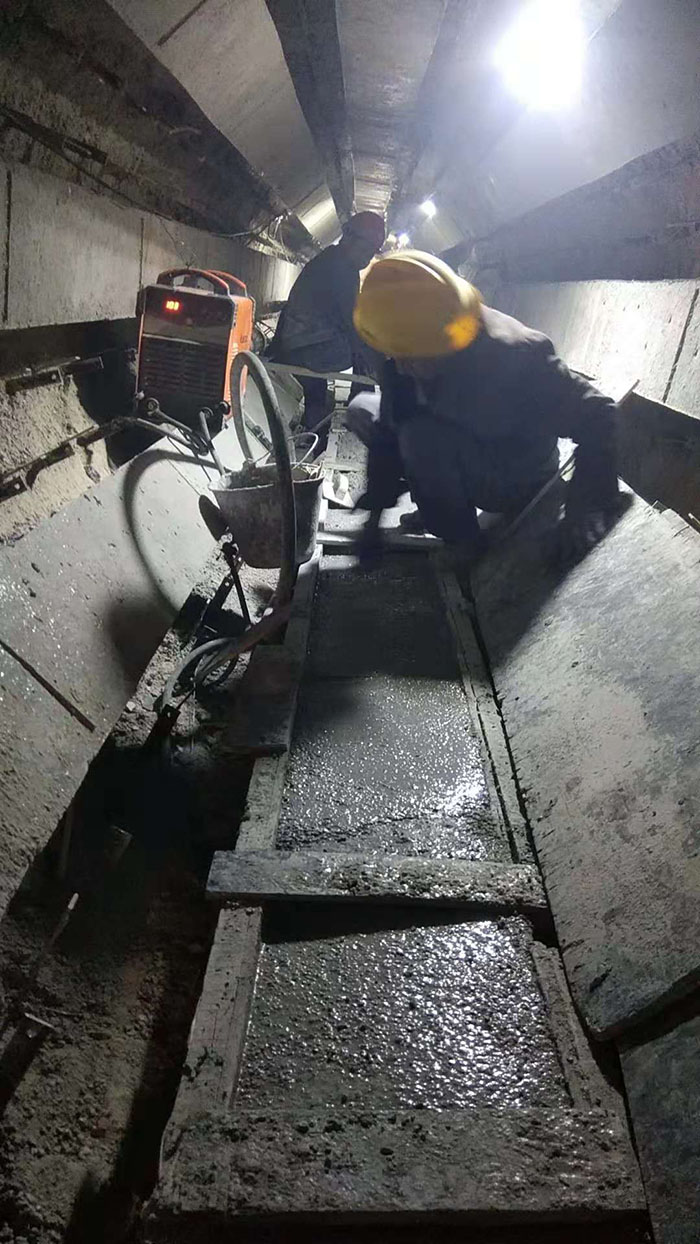

3. 澆注
- 澆筑前準備:澆筑前應將設備內部清掃干凈。大面積澆注時,要分塊施工,每塊澆注區面積以1.5-2m²左右為宜,高度不超過300mm,邊加料邊振動,使澆注料內的大量空氣溢出,視澆注料表面泛漿為宜。振動棒移出時應緩慢拔出,以免造成澆注料體內有空洞。每隔1m²預留2-3mm膨脹縫,交叉進行,不得遺漏。
4. 養護
- 帶模養護:澆注完畢后,澆注體一般需帶模養護24小時,才能進行脫模。脫模后自然養護24小時為佳。
- 脫模后檢查:脫模后應檢查澆注質量,發現蜂窩、剝落、空洞時應及時修補或返工。非工程要求的凹凸部位,也應及時修整。
5. 烘烤
- 烘烤前養護:耐火澆注料經過以上養護過程后,在使用前還經過一定制度的烘烤,具體升溫曲線根據實際情況制定。
6. 冬季施工注意事項
- 拌料用水:當環境溫度低于5℃時,施工用拌料應采用溫水。重質澆注料水溫可控制在10℃-50℃,輕質澆注料水溫控制在10℃-30℃。
- 材料保存:冬季施工時材料應放置于室內或防雨棚內,現場確無條件的,應用雨布遮蓋嚴實,下雪天要將雪水清掃干凈。
- 取暖措施:在施工區域內當溫度低于5℃時要采取相應的取暖措施,如用棉被或保溫棉氈蓋實,并在施工范圍內增加碘鎢燈,或遠紅外線電加熱器等。
7. 施工前準備
- 設備及現場清理:待澆注料設備及現場清理;施工機具備件完好;錨固件材質、型式、尺寸、布置及焊接(固定)質量,金屬錨固件作好膨脹補償處理;與周圍耐火磚等澆注料濕水預防措施;預試驗澆注料是否失水;水質量應達到飲用水標準;上述經驗收合格,并確保不中斷施工。
耐火澆注料施工需要注意多個方面,從錨固件與模板的處理,到攪拌與加水、澆注、養護、烘烤以及冬季施工的特殊注意事項,每一個環節都需要嚴格把控,以確保施工質量和耐火澆注料的使用壽命。
